随着我国通信的快速发展,公路网的密度不断提高。大跨度桥梁不断 涌现,尤其是在中国城市化程度高的江浙地区。河湖遍地是这一带的另一特色。许多高速公路需要通过通航高度大、跨度大的桥梁穿越水道。对于大多数桥梁,在桩基顶部建造混凝土帽,但在这种情况下,该帽通常在水下。这意味着常规的干式施工是无效的。采取有效措施,为干法施工提供条件,保证工程质量。因此,钢板桩围堰广泛用于桥梁基础施工。干式施工条件是通过将钢板桩插入河床并形成围护结构来实现的。钢板桩围堰可以有多种 形状,如长方形、正方形、圆形和扁平形。钢板桩围堰的设计要求:

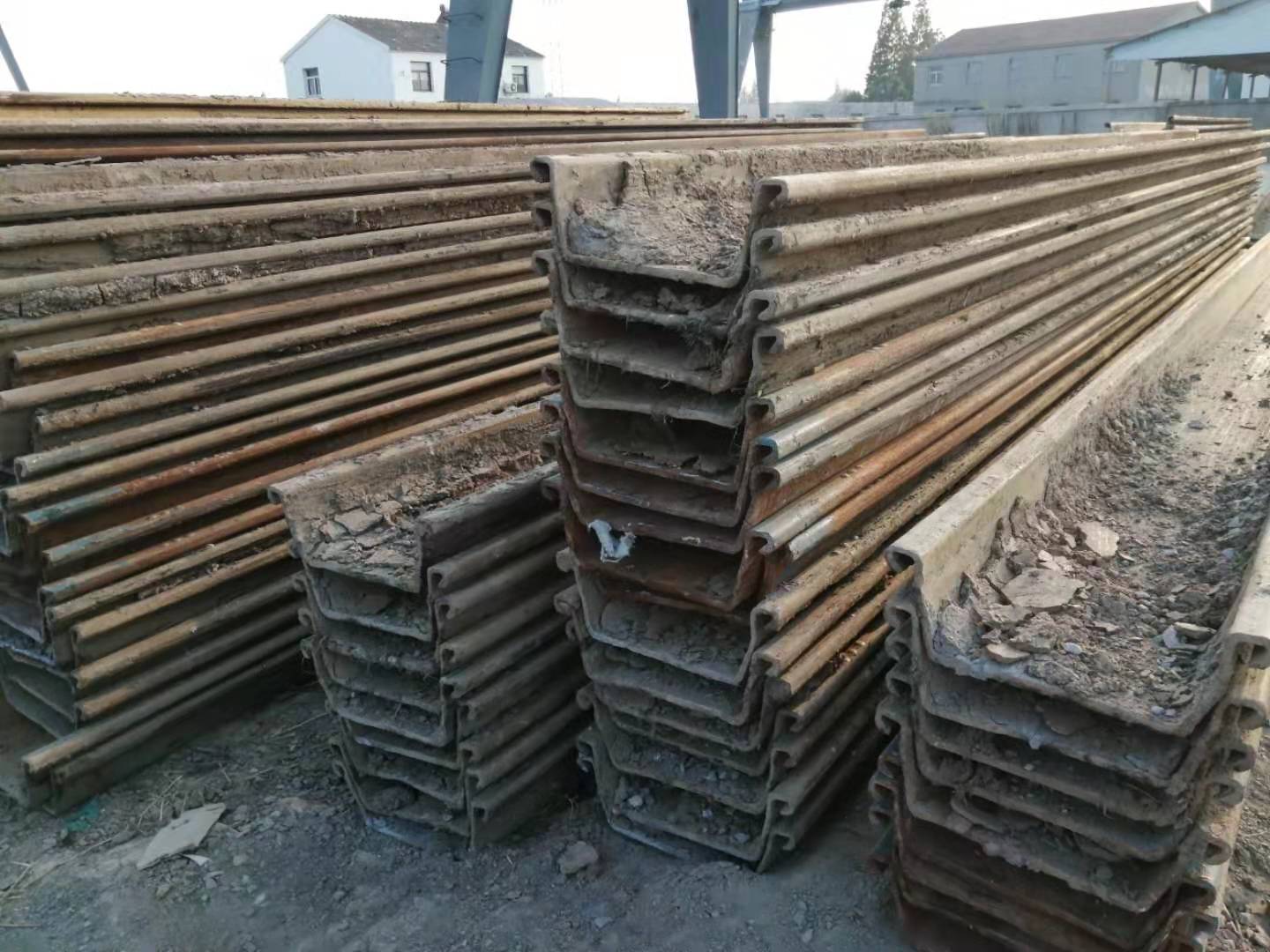

1.钢板桩的选择
在中国,SP-IV或SP-V钢板桩是钢板桩的两种典型长度。这种钢板桩的具体长度是由施工区域的地质和水深条件决定的。标准钢板桩底标高于或低于床身标高6~10m。其高水位比施工期高水位高0.5~1m。
2.钢板桩围堰平面尺寸设计
钢板桩 筏板的平面尺寸 由桥台的大小决定,一般比桩的周长大1.5~2.0m。钢板3.钢板桩围堰后内支撑设计
这些钢板桩形成围护结构后 ,需要将围堰的水排干,并去除部分土壤。由于抽水,围堰内外水的高度不同,会对钢板桩产生巨大的压力。在这种情况下,支撑钢板桩以抵抗水的侧压是下一步。
钢板桩构造方法
1.钢板桩准备
在钢板桩运往施工现场之前,需要对这些桩进行详细检查。这是因为 钢板桩 可能是质量未知的新旧材料的混合物。在本次校核过程中,建议使用同类型的短桩在两侧闸门处进行2~3 m长度的试验。建议2~3人用此短桩拉过闸或用电梯拖拉。在条件允许的情况下,建议使用检验台车。当锁无法通过,或出现弯曲、扭曲或狗腿等其他缺陷时,可采取冷弯、热敲(温度不超过800~1000℃)、焊接、铆接、切割和加长等方法修复桩。对于焊接工艺,对焊是第一步,然后是焊接补强板。此外,对于长焊接,需要有源夹具以避免变形。在板桩的锁中,
2. 打桩机械的选择
插入钢板桩的起重设备一般为 浮吊或打桩锤。如果项目是整个水上施工,浮吊是首选。起重机的吊装角度、跨度、起重量是选机前需要考虑的因素。打桩锤通常使用振动锤和相应的液压夹具。振动锤的尺寸是根据施工现场的地质条件来选择的。
3.插入量规桩
在大多数情况下,标准桩插入与围堰边缘线平行的线中。这种规格桩的材质,常用Φ609 钢板桩做规格桩,其次选择钢板桩。为了确保这些桩在正确的位置,经纬仪是选择用于检查的仪器。标准桩距围堰边界一般为1~1.5m,建议桩间距为5~7m。
4.发射鼻的安装
现有的 钢板桩 可用于设置发射鼻,这是一个操作平台。发射鼻的宽度由围堰墙体的宽度决定,发射鼻中部的空隙比墙体的宽度大20cm左右。
5.钢板桩的插入
首先需要在发射头表面标出每个 钢板桩的位置,然后从中心开始向两个方向插入钢板桩。钢板桩一侧安装完成后,需要拆除发射鼻。对于围堰的其余部分,应重复相同的程序。
6. 抽水、焊接和支撑
围堰封闭后,可在桩顶设置内环支撑,随后抽水。当水位低于支座1米时,应停止抽水。需要设置另一个内环支撑,然后重新开始泵送。然后,应重复此过程,直到钢板桩完全支撑。
7.泄漏停止
漏水一般出现在旧 钢板桩的锁口处,黄沙是一种解决方法。将其倒入水中,直到其堆栈覆盖泄漏将解决问题。
8.拆除围堰
墩台盖施工完成后,即可拆除围堰。拆除前应清理围堰内外临时接缝。下一步是将水泵入围堰至低水平内支撑下方约1 m,并拆除该内支撑。然后,工人不断向下一个水平内支架注水并拆除该支架,重复此过程,直到拆除所有支架。另外,用振动锤拉起所有 钢板桩。
钢板桩质量控制
1.为保证桩的俯仰拼装成功,要求桩身垂直,围堰四周钢板数量应均匀分布。
第一个 钢板桩必须完全垂直并垂直于水平面。由于钢板桩的上下宽度 不等,桩身极易发生倾斜。在这种情况下,需要加强施工期间的测量工作。当检测到倾角时,需要及时调整,保证每组 钢板桩沿围堰在周边方向及其竖直方向的倾角不大于5%。
2.当采用拼接长度较长的拼接 钢板桩时, 钢板桩 的拼接接头不应在围堰的同一截面上。此外,相邻桩的接缝应上下错开至少2m。因此,拼接钢板桩应提前准备好 桩,并在运输和储存时按打桩顺序堆放。
3.钢板桩的插入和打桩,如果钢板桩的垂直度良好,应立即打桩至设定深度。如果垂直度差,应分两次将桩压至设定深度。对于第二种情况,将所有桩打入大约一半的深度,第二次应强制到所需的深度。
4.钢板桩围堰在使用过程中,工人需要防止围堰内的水位高于围堰外的水位。第一步是在低水位连接管道,在围堰抽水时将其关闭。此外,有必要控制泵送进度。当水位达到每一层内支撑时,应及时设置内支撑。
